BOM管理

管理标准BOM、项目BOM的结构、版本、成本、评审、生效和引用,是生产组装、缺料分析和项目定制的结构基础。

更新于 2026年9月17日

本页目录

入口: 供应链 → 基础资料 → BOM管理

用途: 管理标准BOM、项目BOM的结构、版本、成本、评审、生效和引用,是生产组装、缺料分析和项目定制的结构基础。

1.1 前置条件和字段

  • 成品、半成品和原材料先在物料管理中建立。
  • 明确组件来源是采购、自制、外协还是虚拟,维护单位、成本和损耗率。
  • 项目定制场景先建立标准BOM,再从标准BOM创建项目BOM。
  • 预先配置评审人员、审批流程和动作权限。
字段组字段及用途
BOM头BOM编号、BOM名称、产品/设备、BOM类型、成品物料、备注
版本状态初始V1.0;草稿、待评审、已生效、已失效、已归档
结构节点根节点、分组、装配件、物料;编码、名称、规格、单位、数量、单价、总价、供应商、交期、采购状态
分析记录物料统计、采购/自制/外协/虚拟统计、总成本、缺料分析、版本历史、应用/引用、审批日志、图纸关联

1.2 新增和提交评审

  1. 点击 新建BOM。
  2. 选择 新建标准BOM;项目场景可选择 从标准BOM创建项目BOM。
  3. 填写编号、名称、产品/设备、类型、成品物料和备注。
  4. 点击 + 添加根节点,按产品层级增加分组、装配件和物料节点。
  5. 为物料节点维护用量、单位、损耗、供应商/交期等信息。
  6. 查看物料数量、采购/自制/外协/虚拟分类和成本汇总。
  7. 使用 缺料分析 检查库存覆盖和采购需求。
  8. 先点击 保存 形成草稿,复核层级、重复料、单位换算和成本。
  9. 点击 提交评审。审批通过后进入已生效状态,供生产或项目引用。

1.3 查询、查看和修改

  • 可按全部、草稿、待评审、已生效、已失效、已归档切换。
  • 可按全部类型、标准、项目筛选,并按编号、名称、产品搜索。

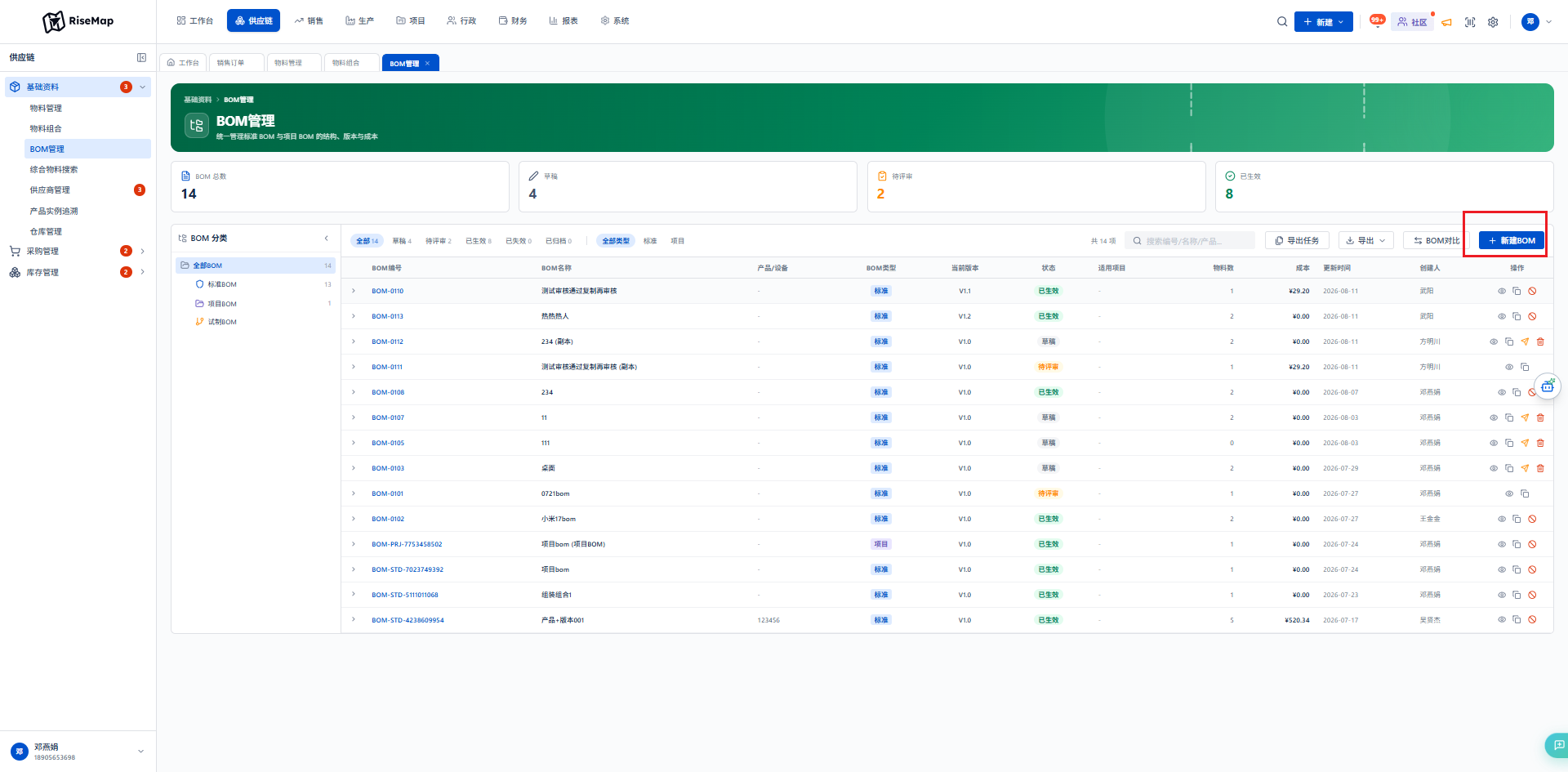

  • 列表显示BOM编号、名称、产品/设备、类型、当前版本、状态、适用项目、物料数、成本、更新时间和创建人。
  • BOM对比 用于比较不同BOM或版本;导出任务/导出 用于留档。
  • 草稿状态可编辑基本信息和结构。
  • 待评审状态原则上等待审批;需要改动时应撤回或驳回到草稿。
  • 已生效BOM不要直接覆盖,应点击 创建新版本,在新版本中修改并重新评审。
  • 详情页的版本历史、应用/引用、审批日志、图纸关联用于审计和追溯。

1.4 失效、归档和删除原则

  • 当前BOM界面以状态生命周期为主,空列表中未显示硬删除动作。
  • 草稿且未引用的数据,如系统提供删除入口并有权限,可按提示删除。
  • 已生效或已引用BOM不得用“删除”处理变更。
  • 失效入口: 打开BOM详情页,已生效状态时,页面右上角显示 失效按钮。
  • 归档入口: 归档不在BOM列表页直接显示。先将已生效BOM执行 失效;当BOM状态变为 已失效 后,详情页右上角才会出现 归档 按钮。点击后状态变为 已归档。
  • 若状态已是“已失效”仍看不到“归档”,检查当前角色是否具有BOM归档动作权限。
  • 新结构通过 创建新版本 发布,旧版本必须保留给历史单据追溯。

1.5 权限、状态与业务交互

状态主线: 草稿 → 提交评审 → 待评审 → 已生效 → 已失效/已归档。只有已生效且适用范围正确的BOM才应被生产或项目引用。

交互对象前后逻辑
物料管理成品和组件来自物料主数据;来源、单位、损耗和成本影响BOM
供应商管理采购组件可关联默认/指定供应商,用于采购计划和交期判断
库存管理缺料分析读取库存、占用和可用量;领料、补料、退料改变库存
生产/组装已生效BOM驱动组装、领料、补料、退料、拆解和成品入库
项目管理标准BOM可转项目BOM,项目BOM限定项目或设备
采购管理缺料或采购组件形成采购需求,再进入申请、询价、订单、到货和入库

1.6 常见问题与检查

  • 成品物料无法选择:检查物料状态、物料属性和BOM开关。
  • 提交失败:检查必填、空节点、数量、审批流程和权限。
  • 成本为0:检查组件成本、数量和单位。
  • 生产选不到BOM:确认版本已生效且适用范围正确;成品物料已启用BOM,并关联BOM。

完成检查: 编号/名称/成品正确;结构无循环;数量/单位/损耗准确;成本合理;评审通过;生产引用正确版本。
